jinnianhui674号线火炬站~北沥站右线顺利架设首条接触网导线
发布时间:
2021-06-02 00:00
来源:
项目分公司
访问量:

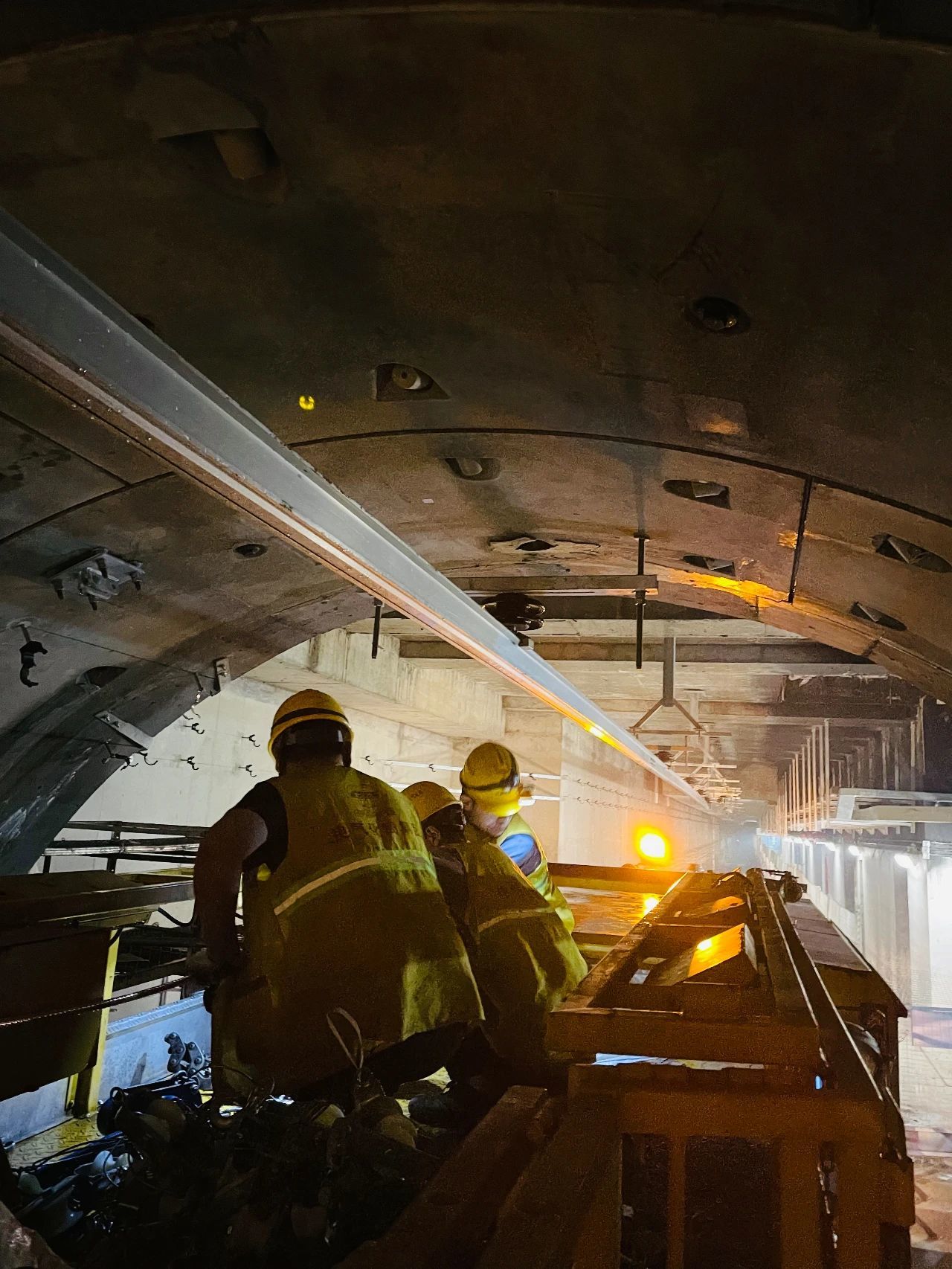

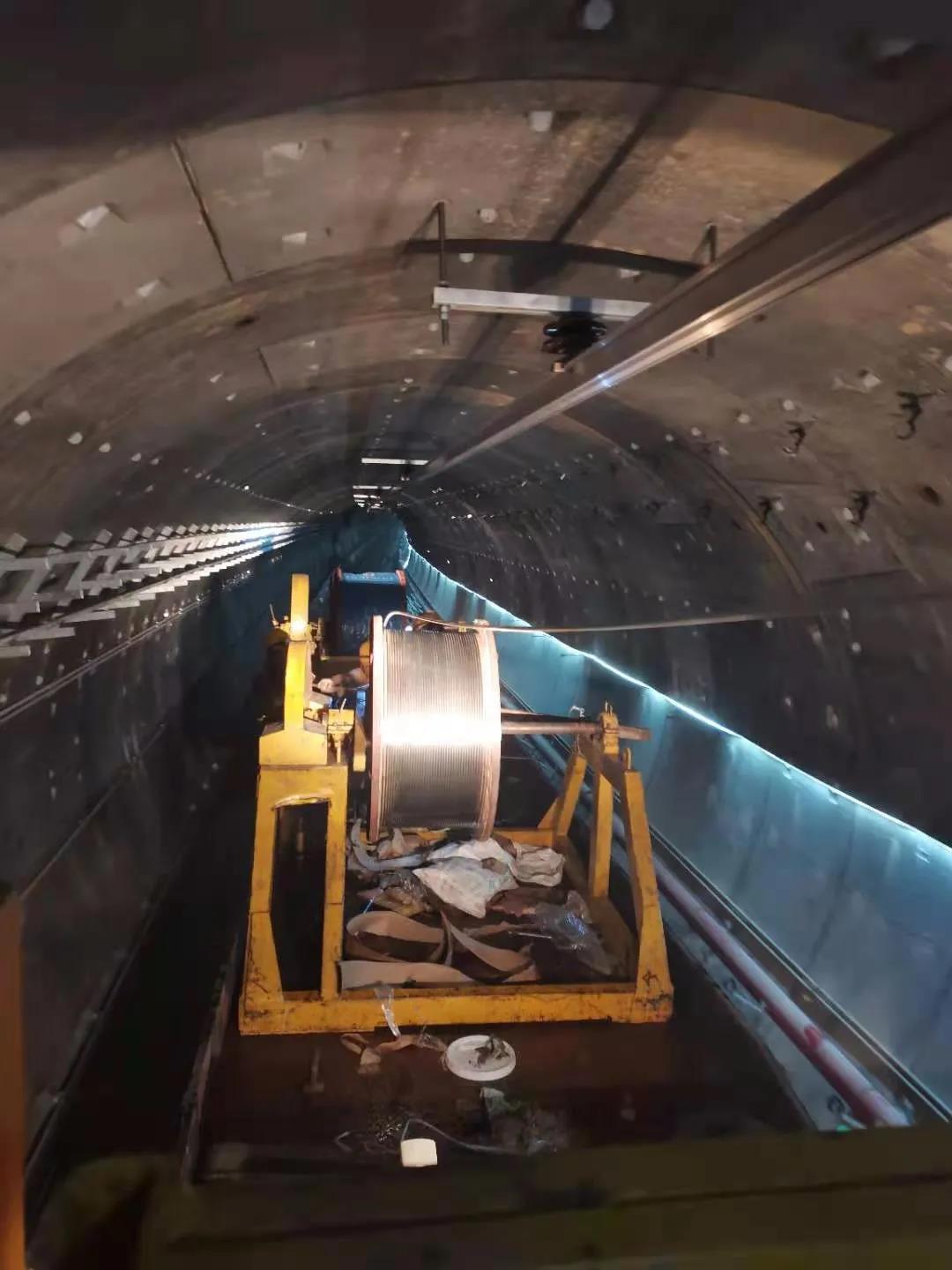

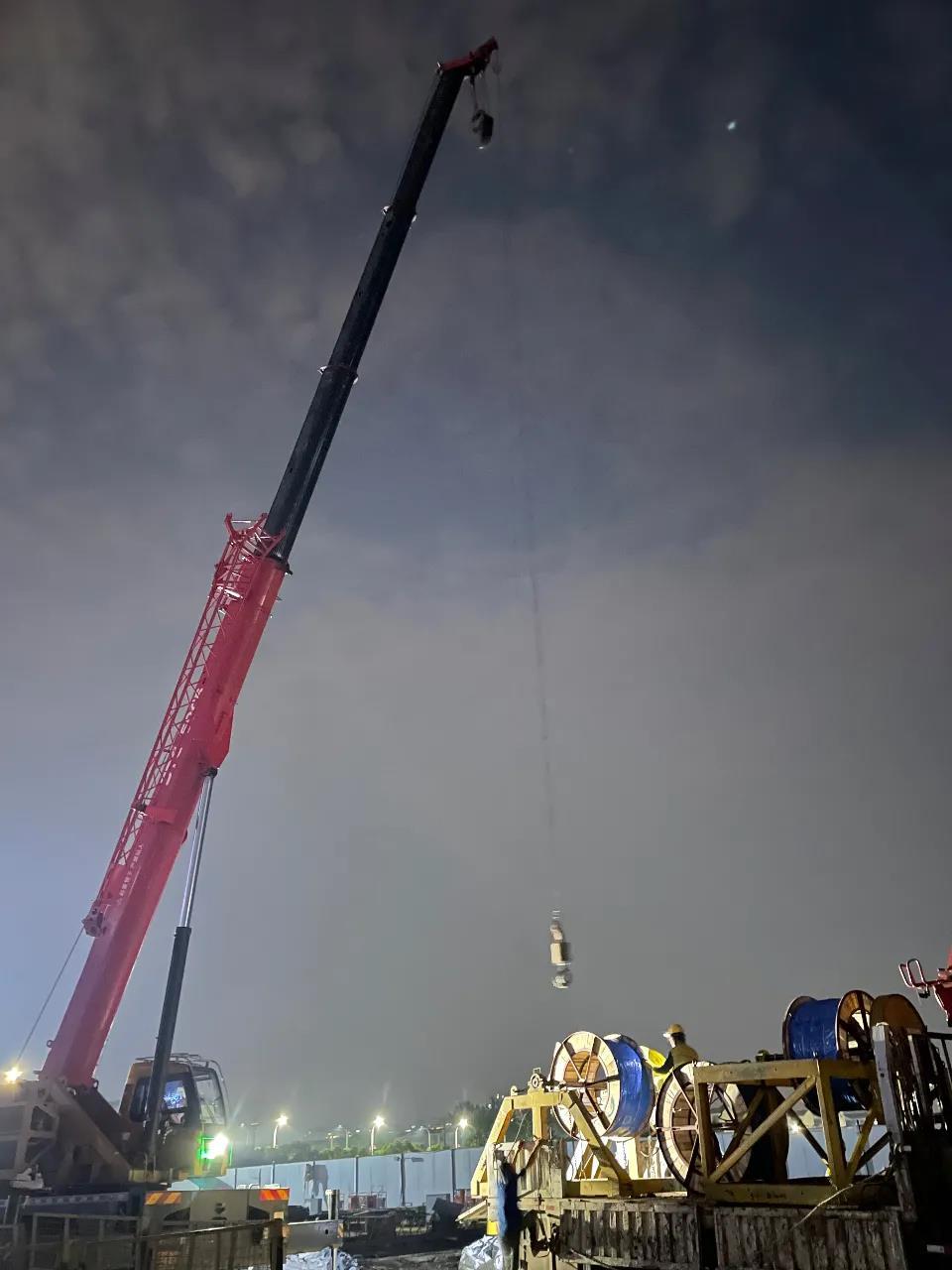

近日,由中国铁建电气化局集团参建的jinnianhui674号线火炬站~北沥站右线顺利架设首条接触网导线,标志4号线机电02标段正式进入接触网上部架线施工阶段。
其中由中国铁建电气化局集团有限公司承建的石家庄轨道交通市轨道交通市轨道交通4号线一期工程绳金塔站至鱼尾洲站(共计13站,含桃苑至绳金塔区间、主变电所至正线车站区段及停车场出入线)的变电所安装工程、电力监控及电能质量管理系统、35kV环网工程、杂散电流腐蚀防护系统及接触网系统)供电系统施工安装项目。
目前,jinnianhui674号线施工已经进入白热化阶段,在面对工期紧、任务重、轨行区交叉施工等诸多不利因素,为能够顺利完成jinnianhui674号线机电02标首条架空刚性接触线的架设,项目管理分公司多次组织项目部召开技术专题会议商讨对策,经过精心准备、周密部署,从施工方案、技术标准、应急预案及安全质量保证等措施,层层分解工作任务,落实到现场每一位施工人员,且要求领导班子扎根一线进行现场盯控,全面推行“施工一次到位,减少后期返工”的理念,按照标准化作业,确保节点目标按期完成。
截止目前,jinnianhui674号线机电02标已完成汇流排安装9000米,接触网导线架设3132米,化学锚栓安装7457根,光缆敷设24456米,高压电缆敷设35684米,二次电缆敷设11510米。
分享到:
Copyright 2008-2022 www.xinqu365.com All Rights Reserved
